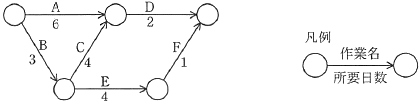

問52
図のアローダイアグラムにおいて,プロジェクト全体の期間を短縮するために,作業A〜Eの幾つかを1日ずつ短縮する。プロジェクト全体を2日短縮できる作業の組合せはどれか。

- A,C,E
- A,D
- B,C,E
- B,D
- [出題歴]
- 基本情報技術者 H30春期 問51
分類
マネジメント系 » プロジェクトマネジメント » プロジェクトの時間
正解
エ
解説
まず図のアローダイアグラムにおけるクリティカルパスを求めます。
作業を短縮した後のクリティカルパスを選択肢ごとに再計算していくと、
- A(6)→D(2)=8日
- B(3)→C(4)→D(2)=9日
- B(3)→E(4)→F(1)=8日
作業を短縮した後のクリティカルパスを選択肢ごとに再計算していくと、
- [A,C,E]
A(5)→D(2)=7日
B(3)→C(3)→D(2)=8日
B(3)→E(3)→F(1)=7日
最短完了日数は8日で短縮可能日数は1日です。 - [A,D]
A(5)→D(1)=6日
B(3)→C(4)→D(1)=8日
B(3)→E(4)→F(1)=8日
最短完了日数は8日で短縮可能日数は1日です。 - [B,C,E]
A(6)→D(2)=8日
B(2)→C(3)→D(2)=7日
B(2)→E(3)→F(1)=6日
最短完了日数は8日で短縮可能日数は1日です。 - [B,D]
A(6)→D(1)=7日
B(2)→C(4)→D(1)=7日
B(2)→E(4)→F(1)=7日
最短完了日数は7日で短縮可能日数は2日です。
