HOME»基本情報技術者平成26年秋期»午前問52
基本情報技術者平成26年秋期 午前問52
問52

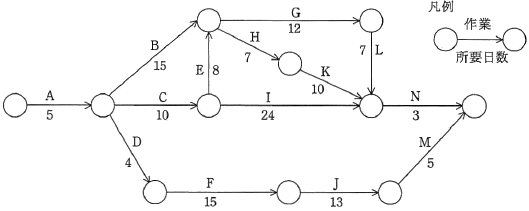

図に示すアローダイアグラムは,あるシステムの開発作業を表したものである。クリティカルパスはどれか。

- A−B−G−L−N
- A−B−H−K−N
- A−C−E−G−L−N
- A−C−I−N
- [出題歴]
- 基本情報技術者 H18春期 問46
分類
マネジメント系 » プロジェクトマネジメント » プロジェクトの時間
正解
ウ
解説
選択肢のパスが完了するまでの日数をぞれぞれ計算してみると、
- 5+15+12+7+3=42日
- 5+15+7+10+3=40日
- 5+10+8+12+7+3=45日
- 5+10+24+3=42日
