基本情報技術者平成26年春期 午前問53

問53

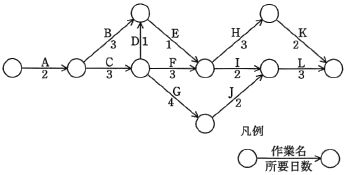

図に示すプロジェクト活動のクリティカルパスはどれか。
53.png/image-size:347×175
  • A→B→E→I→L
  • A→C→D→E→H→K
  • A→C→F→I→L
  • A→C→G→J→L
  • [出題歴]
  • 基本情報技術者 H29秋期 問53

分類

マネジメント系 » プロジェクトマネジメント » プロジェクトの時間

正解

解説

図のアローダイアグラムは"ダミー作業"がないので単純に最も所要日数が多いパスを探します。

プロジェクト完了に至る全ての経路の日数を計算すると、
  • [A→B→E→H→K] 2+3+1+3+2=11日
  • [A→B→E→I→L] 2+3+1+2+3=11日
  • [A→C→D→E→H→K] 2+3+1+1+3+2=12日
  • [A→C→D→E→I→L] 2+3+1+1+2+3=12日
  • [A→C→F→H→K] 2+3+3+3+2=13日
  • [A→C→F→I→L] 2+3+3+2+3=13日
  • [A→C→G→J→L] 2+3+4+2+3=14日
したがってクリティカルパスは「A→C→G→J→L」、最短完了日数は14日になります。
© 2010- 基本情報技術者試験ドットコム All Rights Reserved.

Pagetop
