基本情報技術者平成21年春期 午前問51

問51

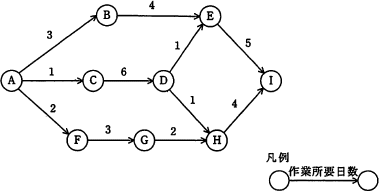

アローダイアグラムのクリティカルパスと,Hの最早開始日の適切な組合せはどれか。ここで,矢線の数字は作業所要日数を示し,Aの作業開始時を0日とする。
51_1.png/image-size:379×195
  • 51_2.png/image-size:260×123



分類

マネジメント系 » プロジェクトマネジメント » プロジェクトの時間

正解

解説

クリティカルパスの可能性のあるパスは4本あります。
 A→B→E→I=12日
 A→C→D→E→I=13日
 A→C→D→H→I=12日
 A→F→G→H→I=11日
したがってクリティカルパスは「A→C→D→E→I 」で、作業全体の最早完了日数は13日ということになります。

続いて結合点Hからの最早開始日ですが、結合点Hまでに至るパスは2本あり、

 A→C→D→H=8日
 A→F→G→H=7日

双方の作業が完了していないと、結合点Hからの作業は開始できないので、最早開始日は遅い方に合わせて8日となります。
© 2010- 基本情報技術者試験ドットコム All Rights Reserved.

Pagetop
